VFD黏滞阻尼器安装施工

添加时间:2021-05-18 点击量:

VFD黏滞阻尼器安装施工:

1、安装前准备工作

       1)收拾耳板预埋件:将耳板预埋板上的混凝土浆及锈斑等杂物收拾洁净,并进行打磨,确保预埋件外表平整。

       2)阻尼器规范丈量及编号:丈量阻尼器现场安装操控规范,确保阻尼器安装操控规范大于阻尼器的总长度不超越5m。再由厂家依据现场实践长度在试验机上调整好阻尼器总长度并进行编号,以便于和实践安装方位对号入座。施工时,先量测出阻尼器安装方位的实践规范,假如实践规范比阻尼器长度小或大于阻尼器总长度5m以上,可通过调度锁紧螺母调整阻尼器的总长度。(注:阻尼器的总长度已由生产厂家依据现场丈量状况预先调整完毕)

       调度方法如下:只需将锁紧螺母拧松,旋转右球铰座,顺时针为缩短,逆时针为伸长。可调度长度为±20m调度完毕后再将锁紧螺母紧固即可。

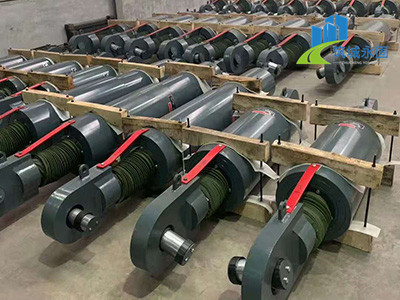

       依据阻尼器编号,将相对应装有阻尼器及双耳环座的木箱用叉车及压力车运送到对应阻尼器安装方位,撤消木箱。

3、VFD黏滞阻尼器耳板定位

       依据图纸定位要求,在收拾好的耳板预埋件上,选用全站仪定出耳板竖向及水平中心线,依据中心线,定出耳板边线,然后选用定向葫芦把耳板举高,使得耳板外边线与所弹出边线重合。

4、VFD黏滞阻尼器焊接耳板

       待耳板吊高至其安装方位后,先选用点焊的方法进行耳板定位,每边3个定点,定点好后,进行耳板中心线及耳环方向,防止耳板呈现差错或是翘起的现象,然后影响下一步的阻尼器安装。耳板复核合格后,方进行耳板焊接,焊接时,为降低焊缝剩余应力对焊接质量的影响,选用距离焊接方法。

5、焊缝探伤

       耳板焊缝抵达强度后,对焊缝进行探伤,探伤选用磁粉进行无损探伤方法进行,进行二级鉴定。

6、VFD黏滞阻尼器组装

       耳板探伤合格后,进行阻尼器安装,安装时,用叉车将阻尼器运送到安装方位下面,然后选用定向葫芦进行阻尼器的前进,,前进进程分两阶段,一阶段是在耳板以下,一阶段是在耳板方位处。当处于其一阶段是,两头葫芦一同向上拉阻尼器,当阻尼器插销孔正对着耳板上下耳环之间时,进入其二阶段,此时,2方位的葫芦收钢绳,1方位的葫芦放钢绳,缓慢的阻尼器插销孔进入上下耳环板内,到位后把阻尼器插销插上,完结安装。

7、复核耳板定位

       阻尼器安装到位后,选用全站仪对阻尼器及其耳板进行定位复核。

8、VFD黏滞阻尼器防腐、防锈漆

       VFD黏滞阻尼器安装焊接完毕后,铲除焊接渣率,并将钢箱梁与预埋件同时进行防腐涂装处理。阻尼器外出头全部油漆,包括全部焊缝。
